Parc éolien du Houarn à SEGLIEN – Démarrage de la phase « travaux »
Dans le cadre de la construction du parc éolien du Houarn sur la commune de SEGLIEN, la société VALECO, développeur du projet, souhaite dès à présent communiquer une information (que vous trouverez ci-après) sur le début opérationnel des travaux :
« Moins de 5 ans après son autorisation, le parc éolien du Houarn sur la commune de SEGLIEN va démarrer sa construction au 1er septembre 2025.
Le chantier durera un peu plus d’un an avec un objectif de mise en exploitation du parc éolien pour le mois d’octobre 2026.
Outre les retombées économiques en faveur de la commune de SEGLIEN et du territoire, il est attendu que ce parc produise chaque année environ 44 GWh (GigaWatt heure) d’énergie décarbonée soit l’équivalent de la consommation de 21 600 habitants représentant environ près de la moitié de la population de PONTIVY Communauté. »

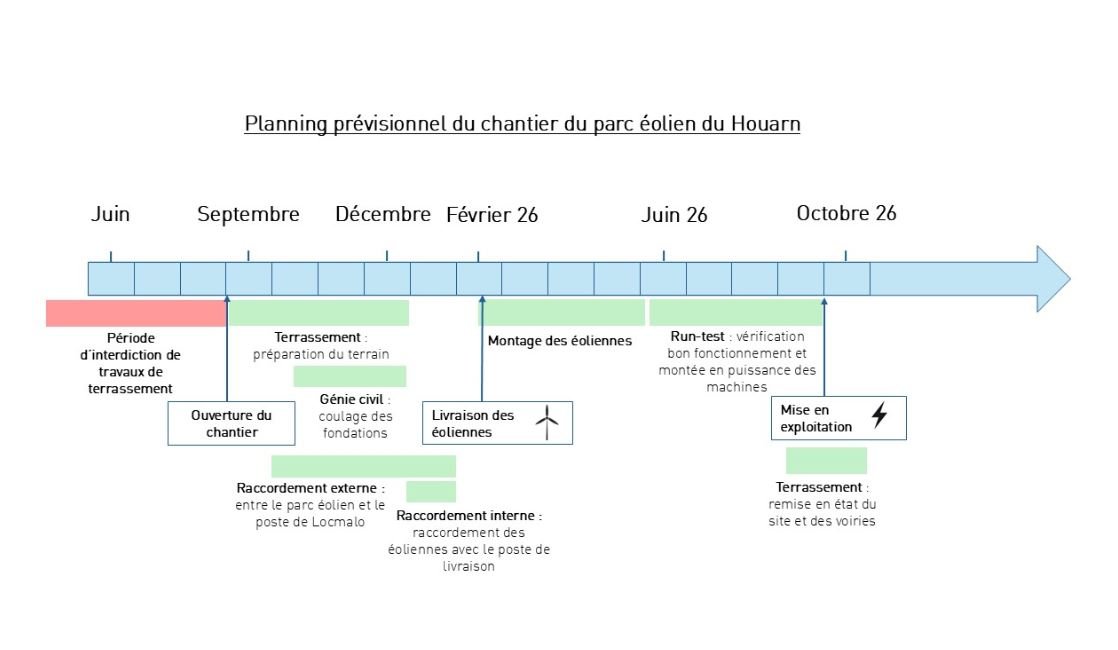

Pour être complet, vous trouverez ci-après le planning communiqué à titre indicatif par la société VALECO.
